Определим основные риски для осуществления проекта:
Отсутствие финансирования
Снижение покупательской способности
Увеличение времени внедрения проекта
Проблемы с выплатами заемных средств
Таблица 2. Оценка рисков
|
№ п/п |
Фактор риска |
Последствия |
Вероятность |
Коэффициент влияния |
|
1 |
Отсутствие финансирования |
0,8 |
0,2 |
0,16 |
|
2 |
Снижение покупательской способности |
0,6 |
0,4 |
0,24 |
|
3 |
Увеличение времени внедрения проекта |
0,2 |
0,2 |
0,04 |
|
4 |
Проблемы с выплатами заемных средств. |
0,8 |
0,5 |
0,4 |
Далее рассмотри место каждого фактора риска по матрице «Вероятность-Последствие» (рис. 1)

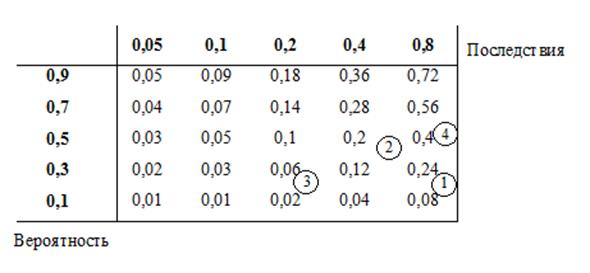

Рис. 1. Матрица вероятность - последствия
Как видно из матрицы риски с наибольшей вероятностью - это проблемы с выплатами заемных средств.
Для снижения риска необходимо проведение следующих мероприятий:
. Необходимо заранее оставить заявку на кредит в нескольких банках
. Представить в магазине больше товара эконом-класса, проведение маркетинговых мероприятия, реклама
. Внедрить систему контроля за финансовым состоянием и планированием затрат на предприятие.
Анализ оборотных средств ООО ВОСТОК-СЕРВИС
Оборотный
капитал являются одной из составных частей имущества предприятия. Состояние и
эффективность их использования - одно из главных условий успешной его
деятельности. Развитие рыночных отношений определяет новые условия ...
Анализ показателей использования основных фондов ООО Рикс
В условиях рыночной экономики стабильность положения любого хозяйствующего субъекта в конкурентной среде зависит от его финансовой устойчивости и платежеспособности, а рыночные условия требуют от предприятия повышения эффективности производ ...
